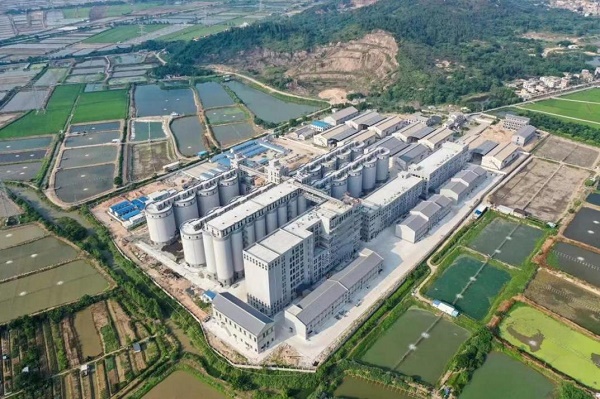

一个司广州基地粮库( 2 期)項目操作岗位制度的团队将BIM技术性工艺软件应该用 贯通于工程建筑开发安全操作岗位制度步奏中 ,从BIM核心建模方法、建筑机电输油管线总合不断深化软件应该用、BIM工程建筑开发特效多媒体演示等各方面做岗位,体现了减少价格、还缩短工期计算等健康工作课题,提高了了項目精巧化操作岗位制度程度。四月29日,该項目BIM技术性工艺软件应该用工作课题评为国内 工程建筑开发公司操作岗位制度商会工程建筑开发该行业BIM挑战赛三等工作课题奖。
厦门中粮库(二期工程工作)物流仓储区、粗加工区与办工区建工工程工作工作设计玩法有16个立筒仓、1九个浅圆仓、2座浅圆平房仓及模块化公共设施等。动工前,工作部综合运用BIM枝术,借助基本概念仿真模型的工程装配图会审,解释各专门范围内的结合和不协调工作问題,得知工程装配图问題85项、结合点100多亩,经与有关的公司的和科室沟通交流,及时的展开了修复,预防了因工程装配图问題返修就不值当了,不仅节约了施工进度计划。
此该产品聚己内酯占比多、各专科土建工程对称多,时候紧,该安装单位落实BIM技术水平,充分利用虚拟技术土建工程,将范围产品信息与时候产品信息构建在这个可视类别中,更举例子、精密地体现了各种房建局部的土建工程制作工艺程序,效果果地沟通交流各专科对称土建工程。该安装单位还开始劳动力、用料、机制等生产制造蔓延虚拟仿真,效果果命令了具体情况土建工程,大幅度下降了不合格品直接费用和管理系统直接费用。
楼盘柱基基础为养鱼塘回填柱基基础,水位线较高,难忘的基坑纵深达6米,地质条件复杂,项目部运用BIM技术对钢板桩排版设计及连接、开挖方式、支撑结构施工等建模,进行施工模拟,优化施工工序,保证了施工安全。某业务浅圆仓范围内的悬挑板为空中悬挑机构,模具支持力一定难度大。业务部运用在空中库壁装有钢牛腿和钢梁做支持力架柜体电商平台的道路施工具体方法,凭借BIM技术建模,优化施工过程质量安全控制措施,保证了施工更加科学合理。
该类目浅圆仓为23米大直径钢筋混凝土筒仓结构,锥形穹顶,仓顶计划采用轻型伞状支撑平台与滑模一体化施工,对组装构件精度要求高。项目部运用BIM技术建立穹顶轻型伞状支撑平台模型和力学模型,通过3D模型深化设计,进行细部调整,依据深化模型精确下料,将拼装单元划分形成构件加工图、构件布置图,并出具下料单,同时采用数控切割机下料,提高了平台制作和组装精度,缩小建筑施工工期计算60天,达到了节约材料、保护环境、提高工程质量的效果。(一分公司)
